পদ্মাসেতুর নবম স্প্যান বসছে বৃহস্পতিবার

লাইফ টিভি 24

প্রকাশিত: ০৯:৪৩ ২০ মার্চ ২০১৯

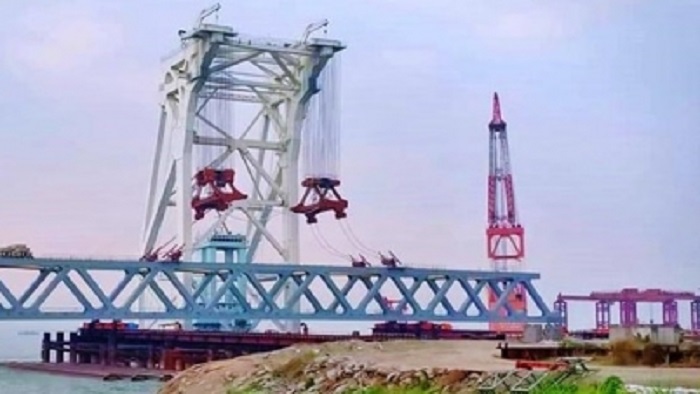

 পদ্মাসেতুর নবম স্প্যান বসছে বুধবার (২১ মার্চ)। সেতুর ৩৪ও ৩৫ নম্বর পিলারের ওপর স্প্যানটি বসলে দৃশ্যমান হবে সেতুর ১ দশমিক ৩৫ কিলোমিটার দৃশ্যমান হবে।

বুধবার সকালে মাওয়া কুমারভোগ কনস্ট্রাকশন ইয়ার্ড থেকে ‘তিয়ান ই’ ক্রেনে জাজিরায় নিয়ে যাওয়া হবে স্প্যানটিকে।  বৃহস্পতিবার (২১ মার্চ) সকালে ৩৪ ও ৩৫ নম্বর পিলারের ওপর স্প্যান বসানোর কার্যক্রম শুরু হবে। সবকিছু অনুকূলে থাকলে  এ পরিকল্পনা অনুযায়ী কাজ করা হবে বলে জানিয়েছেন প্রকৌশলীরা।
এদিকে পদ্মাসেতুতে গাড়ি চলাচলের জন্য রোডওয়ে স্ল্যাব বসানোর কাজ শুরু হয়েছে। জাজিরায় ৪২ ও ৪১ নম্বর পিলারের মধ্যবর্তী ৭এফ স্প্যানে বসানো হয়েছে প্রথম স্ল্যাবটি।

 জানা যায়, নবম স্প্যানটি বসানো হবে ৩৪ ও ৩৫ নম্বর পিলারের ওপর। এর সঙ্গে প্রস্তুত হয়ে আছে ৩৩ নম্বর পিলারও। সেতুর ৩৪ ও ৩৫ নম্বর পিলারে স্প্যানটি স্থাপনের পর ৩৩ ও ৩৪ নম্বর পিলারেও স্প্যান বসানোর পরিকল্পনা রয়েছে।

 একজন প্রকৌশলী  জানান, ১৫ নম্বর পিলারের কাজ শেষ। ৯ ও ২৮ নম্বর পিলারের ক্যাপের কাজ চলছে। ১২ নম্বর পিলারের পাইলের কংক্রিট শেষের পর্যায়ে।  ২৫ নম্বর পিলারের ক্যাপের কাজ শুরু হয়েছে। ৩১ ও ৩২ নম্বর পিলারের স্ক্রিন গ্রাউটিং পদ্ধতিতে পাইল ড্রাইভিং হবে। বর্তমানে এ দুই পিলারের পাইল কংক্রিটিয়ের কাজ শুরু হয়েছে।


পদ্মা বহুমুখী সেতুর মূল আকৃতি হবে দোতলা। ৬ দশমিক ১৫ কিলোমিটার দীর্ঘ এ সেতুতে ৪২টি পিলারের ওপর বসবে ৪১টি স্প্যান। স্প্যান বসানো হয়েছে ৮টি, বাকি আছে ৩৩টি। কংক্রিট ও স্টিল দিয়ে নির্মিত হচ্ছে এ সেতুর কাঠামো।
